2026.09.28
鋼管・鋼材の基礎

鋼管の見積を依頼するとき、「丸パイプを100本」「角鋼管をこの長さで」と伝えただけでは、条件を確定できないことがあります。同じ外径・辺寸法に見えても、用途、規格、材質、厚さ、公差、加工、表面、証明、納入方法が違えば、候補となる鋼管や見積内容が変わるためです。

反対に、すべてを自社で決め切ってから相談しようとすると、規格外寸法や加工・物流上の制約に気づくのが遅れることがあります。大切なのは、決まっている条件、提案を求める条件、設計確認中の条件を分け、供給者が同じ前提で見積できる一枚の依頼書にすることです。

この記事では、鋼管の種類や規格を網羅するのではなく、用途情報を見積可能な条件へ落とし込む方法を解説します。初めて発注する担当者が、設計・製造・購買・供給者の間で確認の往復を減らすことを目的にしています。

鋼管は「品種名」だけでは見積条件が決まらない

鋼管には、配管、構造部材、機械部品、設備フレーム、搬送部材など多様な用途があります。丸形、角形、長方形など断面形状だけでなく、適用規格、材質、製造方法、寸法範囲、表面状態もさまざまです。

そのため、品種名や通称だけでは、供給者が同じものを想定しているとは限りません。「一般的な鋼管」「黒いパイプ」「角パイプ」といった表現は、社内では通じても、使用目的や要求性能を特定できません。既存品の呼び名を使う場合も、図面番号、過去発注番号、現物情報を添えます。

一方、JIS規格番号を示せばすべてが決まるわけでもありません。規格は重要な共通言語ですが、切断長さ、端面、穴あけ、曲げ、塗装、数量、荷姿、納入先などの商流・加工条件は別に指定します。規格の現行性や正式名称は、発注時点で日本産業標準調査会のJIS検索を確認し、個別用途への適合は設計担当者が判断します。

見積依頼は「製品を当てる作業」ではなく、「用途に必要な条件と供給条件をそろえる作業」です。規格・寸法の知識だけでなく、加工後に何へ使うか、いつ、どこへ、どの単位で必要かを合わせて伝えます。

発注前にそろえたい8つの情報群

依頼書の項目を増やすことが目的ではありません。見積、製作、検査、受入れで前提がずれやすい情報を一か所へ集めます。次の8群を基本にし、案件に不要な項目は「該当なし」と明記します。

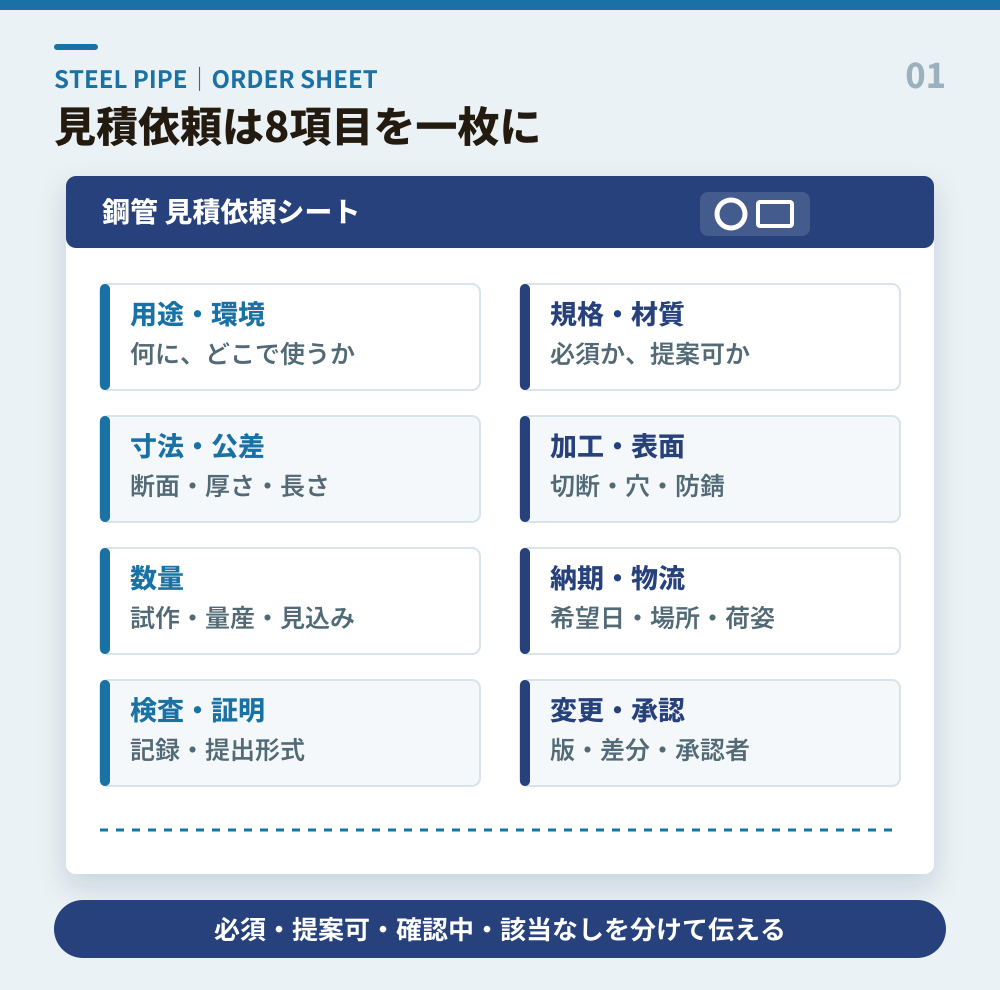

鋼管発注条件シートの用途・寸法・加工・数量・納期の記入ポイント
図:鋼管発注条件シートの要点

1.用途と使用環境

最初に、鋼管を何に使うかを普通の言葉で書きます。構造フレーム、流体配管、機械部品、手すり、架台などの用途に加え、屋内・屋外、腐食環境、温度、圧力、荷重、外観要求の有無を伝えます。

用途情報は、供給者が設計を代行するためではなく、指定漏れや明らかな前提違いに気づくために役立ちます。例えば外観部品なのに表面状態の指定がない、屋外使用なのに防錆条件が未確認、曲げ加工するのに材質・寸法の加工性を相談していない、といった点を早い段階で確認できます。

安全性や法令適合を要する用途では、最終仕様の決定者を明確にします。「供給者提案可」と「設計承認が必要」を分け、見積候補を受け取った後に誰が適合を判断するかを依頼書へ記します。

2.規格・材質・品種

規格番号、種類の記号、材質、製造方法等が決まっていれば記載します。決まっていない場合は空欄にせず、「用途条件を満たす候補提案を希望」「同等材可否を回答希望」と書きます。

規格名だけでなく、規格の年版や社内仕様、顧客仕様がある場合は文書番号を添えます。過去図面を流用する案件では、廃止規格や古い呼称が残っていないか確認します。代替提案を認める場合も、強度、溶接性、表面、証明など変えてはいけない条件を示します。

3.断面寸法・厚さ・長さ・公差

丸鋼管なら外径・厚さ、角鋼管なら辺寸法・厚さなど、必要な寸法を図面と一致させます。内径が機能上重要なら、外径と厚さからの計算値でよいのか、内径公差まで管理するのかを設計側で確認します。

長さは、定尺のままか、指定寸法への切断かを分けます。指定長さには公差、端材の扱い、数量単位を添えます。「2メートル程度」のような表現は、見積段階では仮条件として使えても、加工指示には不十分です。見積用仮寸法と製作用確定寸法を別欄にします。

寸法公差は、規格値でよいのか、図面の個別公差を優先するのかを示します。厳しい公差は材料選定、矯正、切断、検査、歩留まりに影響するため、必要な機能に限定します。

4.加工内容

切断、面取り、穴あけ、開先、曲げ、溶接、レーザー加工など、材料納入前に求める加工を列挙します。加工図がある場合は図面番号と版を記載し、穴位置や向きの基準面を明確にします。

加工後の寸法公差、バリ、変形、熱影響、加工傷の許容も確認します。材料単体では規格内でも、加工後に必要な精度を満たせない場合があります。試作や加工テストが必要な条件は、本数量と分けて見積を依頼します。

支給材を加工するのか、材料調達込みで依頼するのかも重要です。支給材なら材質証明、数量、余材返却、破損時の責任分界を確認します。材料込みなら、材料代と加工代を分けて提示してもらうかどうかを決めます。

5.表面状態・防錆・外観

黒皮、酸洗、めっき、塗装、油の有無など、必要な表面条件を示します。塗装する場合は、色だけでなく下地処理、膜厚、塗装範囲、端面・内面の扱い、タッチアップ要否を確認します。

外観部品では、傷、打痕、溶接ビード、印字、シール跡の許容が問題になります。「外観重視」だけでは判定できないため、限度見本や写真、見える面を指定します。意匠用途でない場合は、過剰な外観要求を避けることで候補とコストの幅を確保できます。

6.数量と発注単位

必要数量だけでなく、試作・量産、1回当たりの発注数、年間見込み、許容過不足を示します。鋼管は定尺・結束・重量単位で流通することがあり、指定長さの本数と素材の必要本数が一致しない場合があります。

切断歩留まりや最小ロットが見積へ影響するため、端材を引き取るか、供給者処分か、別寸法へ共用できるかを相談します。年間数量が見込める場合は、初回だけでなく在庫・定期納入の可能性も伝えます。ただし、確約していない需要予測は「見込み」と明示します。

7.納期・納入場所・荷姿

「できるだけ早く」ではなく、見積回答希望日、初回品希望日、量産納入日を分けます。分納可否、曜日・時間指定、車両制限、荷下ろし方法、納入先住所を示します。

長尺品は、車両、積載、荷下ろし設備、搬入経路の制約を受けます。工場では受け入れられても、工事現場の入口や保管場所に入らないことがあります。材料の長さだけでなく、梱包・結束を含む荷姿を確認します。

納期は在庫だけでなく、取り寄せ、加工、検査、表面処理、物流の合計です。急ぎ案件では、全条件を維持した最短日だけでなく、加工を後工程へ分ける、分納する、代替寸法を使うといった案を比較します。

8.検査・証明・表示

ミルシート、材質証明、寸法検査記録、加工検査、写真、トレーサビリティ表示など、必要書類を指定します。「証明書付き」だけでは、必要な内容と提出時期が一致しないことがあります。

検査項目、抜取数、測定方法、判定基準、提出形式、原本・写しの要否を決めます。材料と加工を別会社が担当する場合は、どの工程の証明を誰がまとめるかも確認します。環境情報が必要なら、製品CFPや低炭素材料の証明条件を材料証明とは別欄にします。

見積依頼書を作る5段階

段階1:用途を一文で固定する

最初に「どこで、何のために使う鋼管か」を一文にします。例えば「屋内設備の搬送フレームに使用し、溶接後に塗装する」「常温の非危険流体を通す配管として使用する」のように、用途と後工程を含めます。

この一文は、各部門が同じ案件を話しているかを確かめる基準です。設計図の部品名、購買システムの品名、現場の呼び名が違っても、用途文へ戻れば取り違えを減らせます。

段階2:固定条件と相談条件を分ける

顧客指定や設計計算で変えられない条件には「必須」、代替可能な条件には「提案可」、まだ決まっていない条件には「確定予定日」を付けます。すべてを必須にすると候補が狭まり、すべてを任せると比較条件がそろいません。

例えば、外形寸法は装置への取付けで必須、厚さは要求強度を満たす範囲で提案可、表面色は顧客確認待ち、という分け方です。提案可の条件には、判断基準も付けます。「納期優先」「総コスト優先」「重量優先」などを示します。

段階3:図面・一覧・現物情報を一致させる

依頼書の寸法と図面の寸法が違うと、見積前提が不明になります。図面番号・版、部品表、数量表をそろえ、古い版を同封しないようにします。写真を使う場合は、寸法の根拠ではなく現物の向き・使用位置を補う資料として扱います。

既存品の置換では、現物測定値と規格呼称が一致しないことがあります。腐食、塗膜、加工、経年変形の影響もあるため、現物寸法だけから材質・規格を推定しません。過去図面、購入履歴、ミルシートを探し、不明点を明示して相談します。

段階4:見積の内訳と前提を指定する

材料、加工、表面処理、検査、梱包、運賃を分けてほしいか、合計だけでよいかを決めます。複数案を比較するなら、各社に同じ内訳を依頼します。

見積書には、適用規格・材質、数量、単価、納期、見積有効期限、運賃条件、除外事項、代替案を記載してもらいます。安いか高いかだけでなく、自社の依頼条件をどこまで含むかを照合します。加工や検査が別途となっていれば、発注後の追加費用や日程ずれにつながります。

段階5:発注前の差分確認を行う

依頼版と見積版の差分を一覧にします。代替材、寸法変更、分納、検査省略、運賃条件など、見積側で置き換わった条件を承認してから注文します。口頭合意だけにせず、発注書または承認済み仕様へ反映します。

特に納期優先で代替案を採用したときは、設計承認、顧客承認、現場への周知を確認します。調達担当だけで決められない変更を識別し、承認者と期限を記録します。

曖昧な依頼と見積可能な依頼の違い

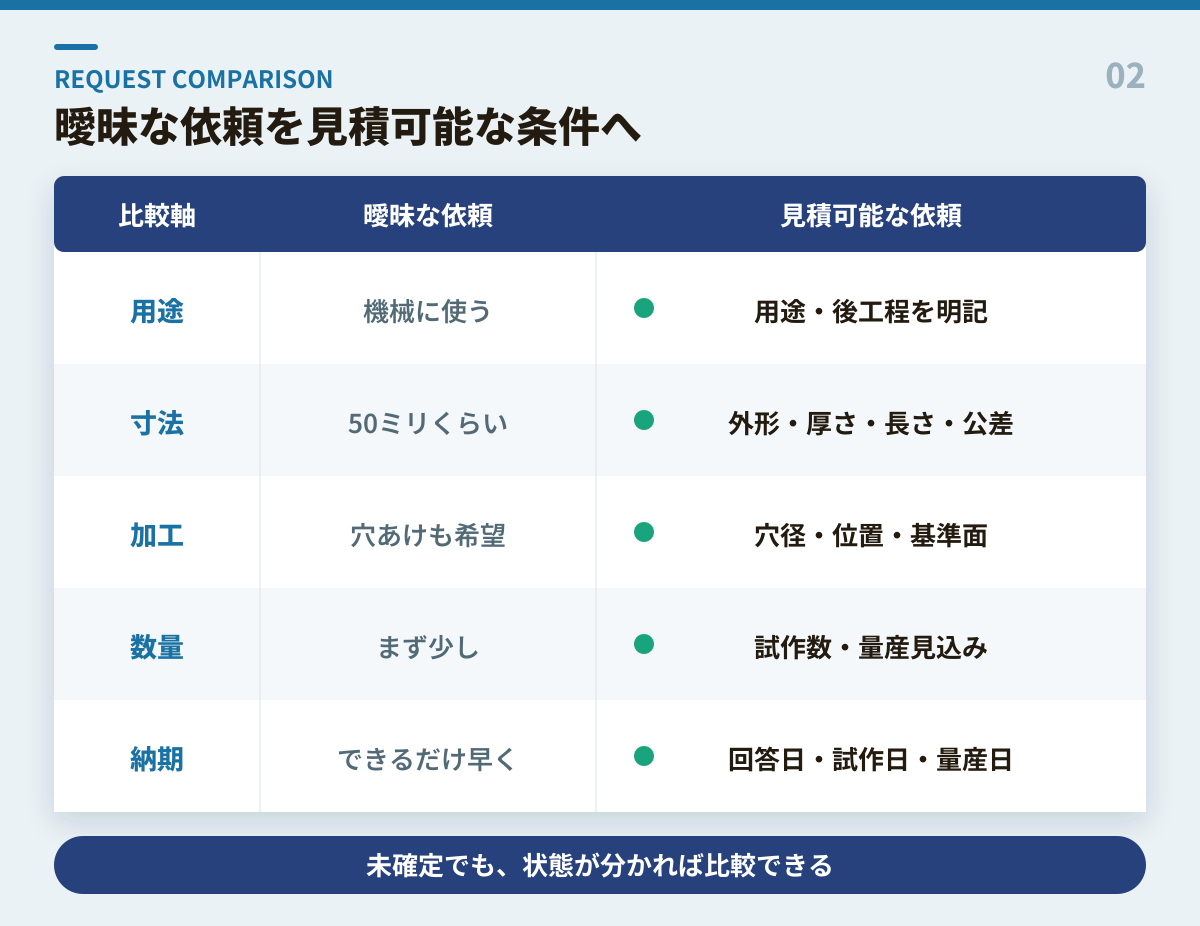

曖昧な鋼管見積依頼と見積可能な依頼を比較した表
図:曖昧な依頼と見積可能な依頼の比較
項目曖昧な依頼見積可能な依頼
用途機械に使うパイプ屋内搬送設備のフレーム。溶接・塗装あり
寸法50ミリくらい、2メートル外形、厚さ、切断長さ、公差、図面版を記載
加工穴あけもお願い穴径・位置・基準面・バリ・検査条件を図面指定
数量まず少し、後で増える試作5本、量産月100本見込み。見込みは非確約
納期急ぎ見積回答日、試作希望日、量産開始日を分ける
代替安ければ何でもよい必須条件と、納期優先で代替可能な条件を分ける

曖昧な依頼は、供給者が質問を返すか、独自の前提で概算するしかありません。早く見積が返っても、後から条件を追加すれば価格と納期が変わります。

見積可能な依頼は、すべてが確定済みという意味ではありません。「厚さは二案で提案希望」「表面色は9月10日確定予定」のように、未確定状態が管理されています。供給者は、現時点の前提で候補とリスクを提示できます。

未確定事項・代替案・変更を管理する

鋼管発注では、見積中に設計変更や納期変更が起きます。最新版だけを上書きすると、どの条件で価格・納期が提示されたか分からなくなります。

依頼書には版番号、発行日、変更箇所、変更理由、承認者を持たせます。図面が変わった場合はファイル名だけでなく図面内の改訂記号を更新し、旧版を「参考」として同封しません。供給者へ送った日時と受領確認も残します。

変更は、価格へ影響、納期へ影響、設計承認が必要、現場周知が必要という区分で管理します。例えば、切断長さの変更は歩留まりと数量へ、めっき追加は加工日数と寸法・外観へ、納入先変更は運賃と車両へ影響します。一つの変更が複数条件へ波及することを確認します。

代替案は、元条件と並べて比較します。「在庫寸法へ変更すれば納期短縮」「定尺納入なら加工費低減」といった提案を受けたら、総コスト、後工程、品質、余材、承認日程を含めて判断します。単価だけが下がっても、自社加工や廃棄が増える場合があります。

3つのケースで発注準備を考える

ケースA:既存図面品を再発注する

過去発注番号、承認図面、ミルシート、受入れ記録を集めます。前回と同じという依頼でも、規格の状態、仕入先、材料入手性、加工設備、納入場所が変わっている可能性があります。前回の不具合や現場調整も確認し、修正すべき条件を依頼書へ反映します。

前回単価を基準にする場合は、数量、材料相場、運賃、加工条件が同じかを見ます。価格差だけで見積ミスと判断せず、前提差を比較します。

ケースB:新規設備のフレーム材を選ぶ

用途、荷重、取付け、溶接・塗装、外観、数量、搬入条件を設計と整理します。設計側が必要強度と外形を決め、調達側が流通寸法・納期・加工を供給者へ相談します。候補提案を受けたら、設計が再度適合を確認します。

長尺材を切断して多数の部品にするなら、部品表だけでなく切断取りを検討します。定尺からの歩留まり、端材共用、加工順を合わせると、材料費だけでなく納期と廃棄も変わります。

ケースC:現場で使う交換部材を急ぎ手配する

現物写真だけで同等品を決めず、設備図面、寸法、使用環境、損傷理由を確認します。緊急度が高いほど、「同一仕様が必須」か「一時復旧用の代替可」かを分けます。

在庫品へ置き換える場合は、設計・保全責任者が安全性と後工程を承認します。分納、未加工材の先行納入、現地加工などの案は、作業者・設備・検査の条件を含めて比較します。急ぎを理由に証明や変更記録を省くと、次回交換時に同じ調査を繰り返します。

納品・受入れまで同じ条件を使う

発注書を出した後も、依頼書の情報は受入れに使います。注文番号、品名、規格・材質、寸法、数量、加工、表面、証明、納期を、納品書・現品表示と照合します。

検査では、すべてを測定するのか、抜取にするのかを事前に決めます。測定器、測定位置、温度条件、判定方法が違うと、同じ公差でも結果がずれることがあります。不適合時の隔離、連絡、再製作・選別・特採の責任者も決めます。

長期保管する鋼管は、結露、錆、変形、荷崩れを防ぐ保管条件を確認します。入荷時は問題なくても、保管中に品質を損なえば使用できません。ロットや証明との対応を保ったまま保管し、先入れ先出しや残材管理へつなげます。

西日本鋼管は公式の鉄鋼販売事業ページで、調達、在庫、加工、品質管理、配送を含む対応を案内しています。材料だけでなく加工・証明・納入条件を一緒に相談する際は、用途、図面、数量、希望日、未確定事項を用意すると確認が進みやすくなります。

まとめ:決めた条件と相談したい条件を一枚にする

鋼管の選び方は、品種や規格を知るだけでは完結しません。用途と要求性能を起点に、規格・材質、寸法・公差、加工、表面、数量、納期・物流、検査・証明を一枚へまとめ、見積の前提をそろえる必要があります。

すべてが未確定でも依頼できます。その場合は空欄にせず、必須、提案可、確認中、該当なしを分け、確定予定日と承認者を示します。見積回答では、価格だけでなく、代替された条件、除外事項、納期前提を確認します。

依頼書と図面に版を付け、変更差分を発注書と受入れへ引き継げば、設計・調達・製造・供給者の認識をそろえやすくなります。見積の速さを高める第一歩は、質問をなくすことではなく、必要な質問へ早く到達できる情報を渡すことです。
